一、工程概況

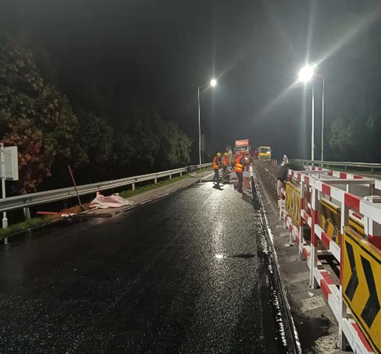

G25寧杭高速公路,自建成通車以來,交通量持續增長,在車輛荷載及自然環境作用下,路面技術狀況水平不斷衰減。根據現場調查可知,丁山匝道及收費站廣場目前出現不同程度的車轍、擁包、坑槽、沉陷等病害,考慮到車輛在匝道行駛過程中運行行為,因此寧杭高速公司對該匝道的路面結構進行補強,處置方案采用銑刨原上下面層,攤鋪10cm SFP大空隙瀝青混合料。
二、SFP大空隙瀝青混合料技術要求
大空隙瀝青混合料SFP由玄武巖粗集料、石灰?guī)r細集料、礦粉、SBS改性瀝青組成,重點是控制好空隙率在15%~30%,為適用于交通壓力大,灌漿材料采用快凝型灌漿材料。
三、SFP大空隙瀝青混合料路面的施工
1、瀝青混合料施工主要步驟:

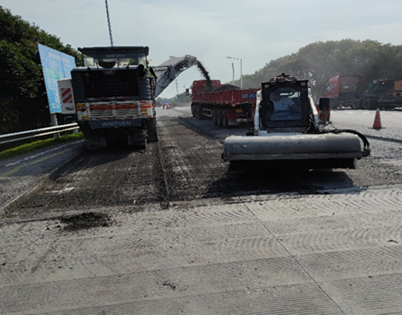

原路面銑刨及下承層清掃處理、噴灑橡膠瀝青應力吸收層、大空隙瀝青混合料的鋪設、灌漿料的制備和灌注、表面處理及養護。
2、瀝青混合料施工碾壓特點

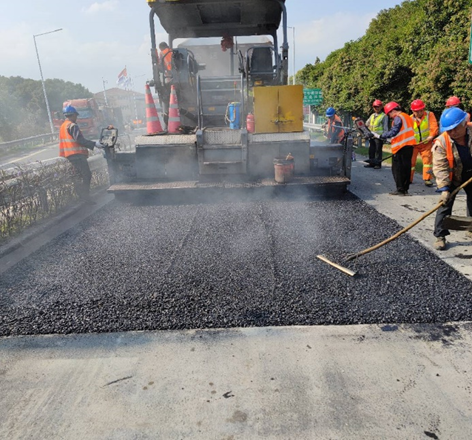

由于大孔隙瀝青混合料壓實后需保證空隙率在15%~30%,粗集料基本為點與點接觸,容易壓實度,也容易將集料壓碎,造成瀝青混合料局部失去粘聚能力,因此選擇合適的壓實機械和碾壓次數至關重要。
大孔隙瀝青混合料的碾壓
工序 | 溫度控制范圍/℃ | 壓路機類型及數量 | 靜壓遍數(遍) | 速度(km/h) |
初壓 | 130-140 | 12t雙鋼輪壓路機1臺 | 靜壓1-2遍 | 1.5-2 |
復壓 | 80-100 | 12t雙鋼輪壓路機1臺 | 靜壓1-2遍 | 2.5-3.5 |
終壓 | 70-80 | 12t雙鋼輪壓路機1臺 | 靜壓1遍 | 1.5-2 |
四、高性能灌漿材料灌注

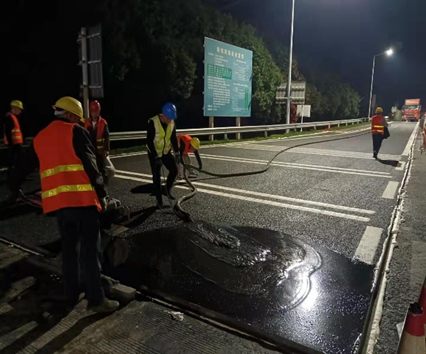

灌漿材料拌制好后,需馬上進行灌漿作業,灌注作業中,采用人工灌注施工工藝。
1、灌漿材料灌注過程中需注意以下幾點:
(1)基體瀝青混合料應冷卻至40℃以下,防止過高的基體瀝青溫度使得灌漿材料的迅速硬化,導致無法完成灌漿;
(2)灌漿材料攪拌完成后要盡快注漿,以免其隨著時間增長流動度變小,影響灌漿材料的灌注效果;
(3)當路面有縱坡時,要從低處向高處噴灑灌漿材料,以防止灌漿材料因快速下流而造成滲透效果不佳。
五、表面處理及養生
所需養生時間根據現場天氣溫度確定,對于快凝型灌漿料,冬季施工養護時間一般大于6個小時后開放交通,夏季施工養護時間一般2-3小時開放交通,養生期間嚴格封閉交通,禁止一切人員車輛通行,并注意防止雨水沖刷。
2021年寧杭高速公路瀝青路面維修工程總監辦
2021.12.27
